项目名称:欣悦湾102号 施工阶段:安装 户型结构:别墅 户型面积:400㎡

项目名称:欣悦湾102

施工阶段 :水电施工

户型结构:别墅 400

风格:现代


拆墙阶段:



1.拆除半墙时,先两边弹线,再两边切割,避免大锤敲打,震动其他的墙体。

2.室内原白灰必须铲除,以防旧腻子层不牢固脱落。





3.敲打拆除前,所有的阳台,窗户必须挂上黑网,以防碎片坠入。

4.敲打完成,整个场地清理干净整齐。


砌墙阶段:





1.新砌墙体,新旧墙交接处,把原沙灰层弹线开槽25-30公分,并50-60公分一段,放置插墙钢筋,植入植筋胶。

2.所有卫生间,厨房新砌墙体底部,浇注25公分左右地深,避免渗水。

3.所有新砌墙门头顶,从新浇注过梁。

4.砌墙最后项排砖时,必须斜砌墙砖,避免开裂,新旧墙交接粉刷必须挂上防开裂,玻璃纤维网或者铁丝。

5.砌墙后进行墙体粉刷,粉刷前,先把墙体抽筋,在进行粉刷,保持墙体的平整度,垂直度。


水电阶段:



1.水电施工前,定位,弹线开槽,强弱电间隔20公分,以防干扰,强弱电交叉贴上锡箔纸,避免干扰。

2.管卡固定间距,90-110公分,线管转角采用45度活线法。

3.线管与线管之间隔空2公分,避免铺砖空鼓。




1.水管走地面需弹线开槽,开槽深度3公分左右,控制层高度,也避免后期施工时破坏水管。

2.水走顶面时,热水管或循环水管采用隔热棉包管。

3.淋浴房地漏和干区地漏必须接回原有存水弯管,阳台地漏跟洗衣机,洗衣池排水管分开。

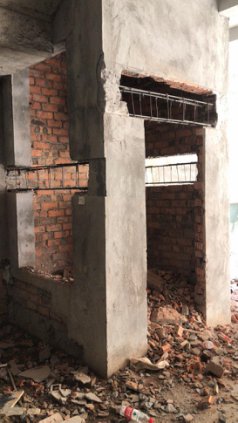

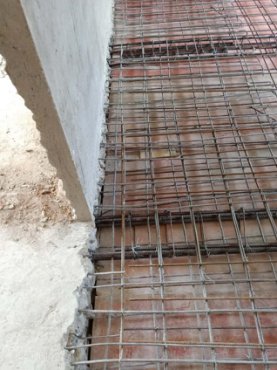

图片展示

亮峰装饰

由行业精英打造,是一家专业从事住宅,别墅,酒店,会所,商业空间设计与施工一条龙服务的福建本土企业。

联系方式:

   咨询热线:0592-5773189

   公司地址:厦门市湖里区岐山路386号603室



版权所有 2021  亮峰装饰  All right reserved

闽ICP备19017415号-1

在线咨询

您好,请点击在线客服进行在线沟通!

联系方式
热线电话
0592-5773189
上班时间
周二到周日
E-mail地址
270114035@qq.com
扫一扫二维码
二维码
添加微信好友,详细了解产品
使用企业微信
“扫一扫”加入群聊
复制成功
添加微信好友,详细了解产品
我知道了
